抗震球型支座安装步骤-衡水鑫威
一、施工准备(先决条件)
垫石 / 基础验收:强度达设计 100%(≥28d);顶面平整度≤0.5mm/m,四角高差≤2mm;标高偏差≤±2mm;清理干净、无油污杂物。
支座开箱检查:核对型号、承载力、位移 / 转角参数;严禁拆除临时锁定板;滑动面(球冠 + 滑板)清洁无划痕,硅脂完好;单向 / 双向支座滑移方向与设计一致。
预偏量计算(温度修正):ΔL=α・L・ΔT(α=1.2×10⁻⁵/℃);安装温度高于合拢温度→向收缩方向预偏;低于→向伸长方向预偏,做好标记。
工具与材料:起重机 / 吊带、全站仪 / 水准仪、扭矩扳手、无收缩高强灌浆料(≥50MPa)、垫片(≤3 层)、楔形块。
二、测量放样(精确定位)
用全站仪放出支座纵 / 横中心线,与主梁轴线偏差≤1mm;
水准仪复核垫石标高,做好高程控制点。
三、下支座板安装(调平 + 锚固)

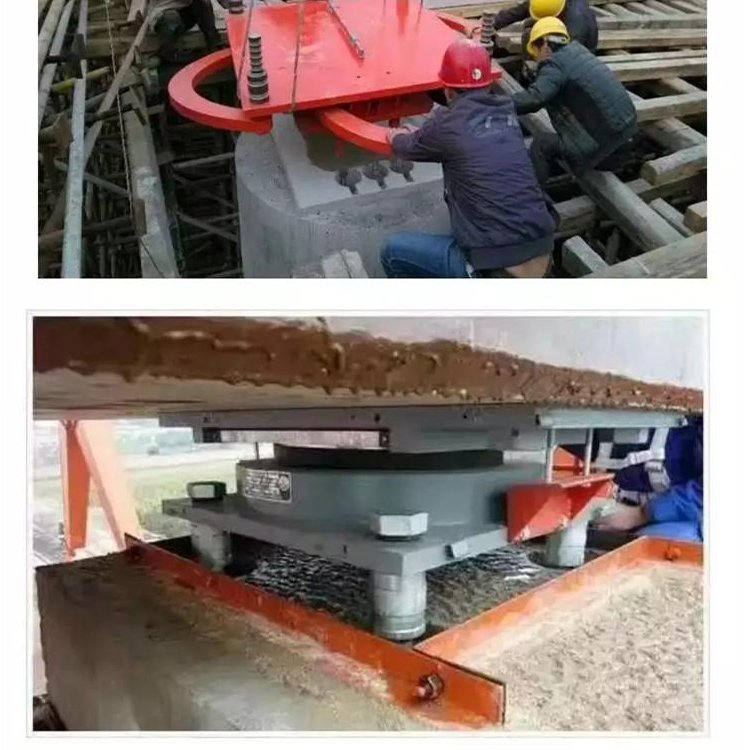

吊装就位:软吊带起吊,速度≤0.5m/min;底板中心与放样中心对齐(偏差≤5mm),缓慢落至垫石。
调平与标高:水准仪测四角高差,用楔形块 / 不锈钢垫片调整,水平度≤0.5‰、四角高差≤1mm;标高偏差≤±2mm。
锚固(螺栓 / 焊接)
螺栓连接:穿预埋锚栓,预紧后分 3 级终拧(按设计扭矩,如 M24:300–400N・m);锚栓孔偏差≤2mm,超差可扩孔(≤1.2 倍栓径)。
焊接连接:对称间断焊,控制温度,防止烧伤滑动面与密封件。
灌浆密实:支座四周支模,灌注无收缩高强灌浆料;排气充分,确保底板下无空洞;养护至强度≥50MPa。
四、球冠与上支座板安装
球冠衬板就位:清洁球面,均匀涂5201-2 硅脂(1–2mm);轻放至下支座板,对正中心。
上支座板就位:缓慢降落,避免冲击;与球冠贴合,对正上部结构连接孔;临时固定,复核中心与标高。

五、临时锁定解除(关键节点)
梁体安装 / 现浇混凝土达设计强度、预应力张拉前,拆除上下支座临时连接钢板 / 锁定螺栓;
解除后检查:转动灵活、无卡阻,转角≥0.02rad;滑动面无损伤。
六、防尘与防护
安装防尘罩,密封严密,防止灰尘、雨水侵入滑动面;
清理现场,做好成品保护,避免撞击与污染。
七、质量验收标准
中心偏差≤1mm;
水平度≤0.5‰,四角高差≤1mm;
标高偏差≤±2mm;
灌浆密实、无空洞;
转动 / 滑动灵活,无卡阻。
常见问题与避坑要点
❌ 用普通水泥砂浆代替专用灌浆料→底板悬空、水平力传递失效,必须用无收缩高强灌浆料(≥50MPa)。
❌ 提前拆除临时锁定→运输 / 安装位移超标,必须在梁体强度达标后解除。
❌ 滑移方向反向安装→温度 / 地震位移受限,单向支座滑移方向必须与纵桥向一致。
❌ 焊接过热→烧坏硅脂与密封件,采用对称间断焊 + 降温措施。
